工事概要

当建物は、当社で給水・給湯配管の大規模改修をさせて頂いた物件です、この度オイルタンクの内面ライニング工事を施工させて頂きました。
設置:S55.3.6 完成:S55.9.30
地下タンク 容量:10000L 灯油

工事場所
札幌市南区澄川4条1丁目5番2号
設計・監理
工期
2011.7.18~30
発注者
その他
  • 11,8 F2sumikawa001

    完成後31年目となりす、法的にはまだ施工が必要な時期とはなっていませんが、後9年程でその時期がきます、建物の耐用年数を考慮した場合、今内面ライニング工事を施工し建物の耐用年数まで持たせるのが経済的であるとの判断をしたように聞いております。

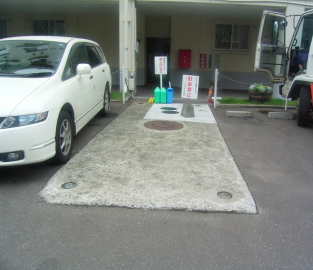

  • 11,8 F2sumikawa004

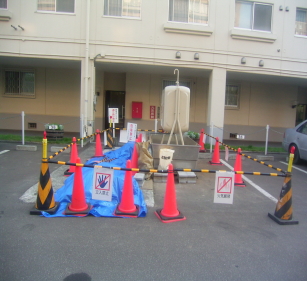

    仮設、安全施設の設置。給湯設備を使用するため、仮設オイルタンク(960L)を設置しました。夜間の安全為、マーカーランプを設置しています。

  • 11,8 F2sumikawa003

    消防検査
    仮設用少量危険物検査立会
    札幌市南消防署

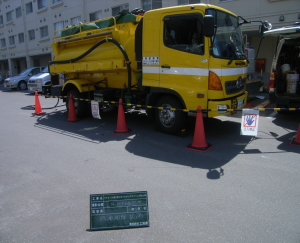

  • 11,8 F2sumikawa005

    残油抜き取り
    ポンプ車にて残油抜き取り状況

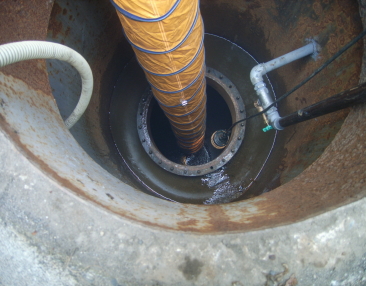

  • 11,8 F2sumikawa006

    タンク洗浄作業
    タンク内での作業となります、換気設備の設置、防爆型の照明設備の設置など細心の注意の上事故のない作業に気を配っています。

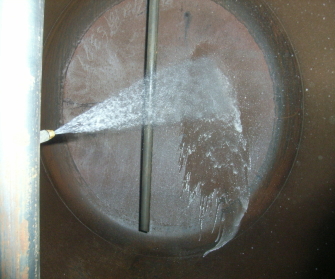

  • 11,8 F2sumikawa007

    タンク洗浄作業
    タンク内での作業となります、換気設備の設置、防爆型の照明設備の設置など細心の注意の上事故のない作業に気を配っています。
    洗浄作業状況

  • 11,8 F2sumikawa008

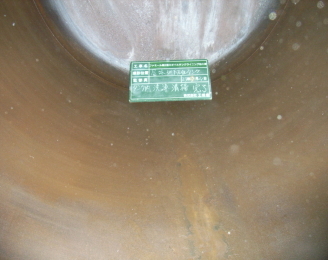

    タンク洗浄、サンドブラスト作業完了

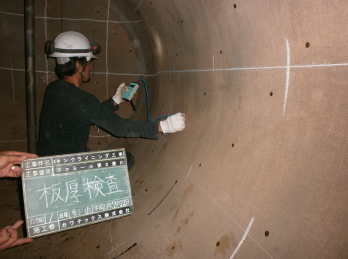

  • 11,8 F2sumikawa009

    板厚測定作業
    タンク内50cm四方で3か所測定 全部で約400ヵ所測定します。
    問題なく次の工程へ

  • 11,8 F2sumikawa010

    FRP積層作業。FRP貼り付け作業状況
    完了後次の工程へ

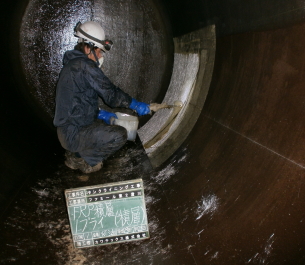

  • 11,8 F2sumikawa011

    FRP膜厚検査。FRP膜厚測定検査作業状況
    2mm以上を確認後次の工程へ

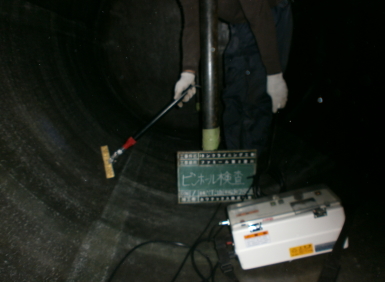

  • 11,8 F2sumikawa017

    FRPピンホール検査。ピンホール検査:8000Vの電圧にて確認。
    確認後完成へ

  • 11,8 F2sumikawa012

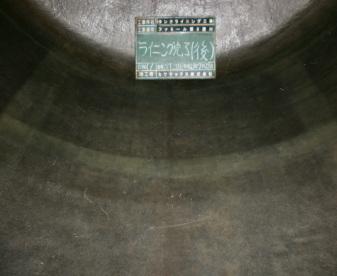

    FRP積層作業完成。

  • 11,8 F2sumikawa015

    消防署検査。札幌市南消防署
    内部ライニング完成確認検査状況

  • 11,8 F2sumikawa014

    工事完成
    *少量危険物タンク撤去。タンク上部仕上げを行い完成。
